2013年12月31日火曜日
定点写真2
昨日に引き続き現場の写真を紹介していきます。

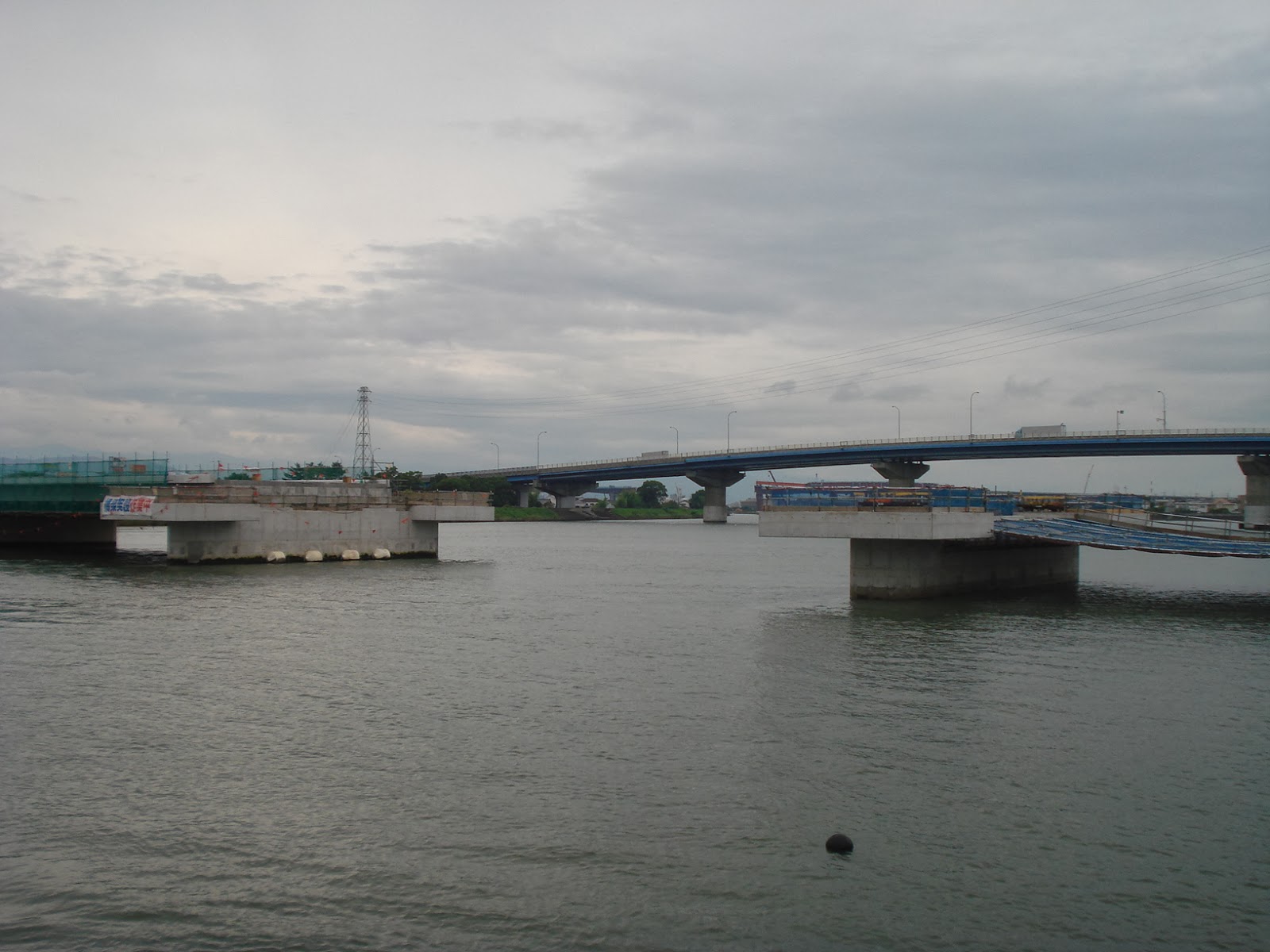

今日は松茂側から撮った写真です。
来年もよろしくお願いいたします。
良いお年を!
2013年12月30日月曜日
定点写真
いよいよあと1日で2014年となります。
加賀須野橋の工事もあと半年を切りました。
そこで、毎月月末に撮っております現場の写真を
今日、明日にかけて紹介していきます。
(6月から12月までの写真です。)
今日は川内側から撮った写真です。
2013年12月27日金曜日
足場
送り出し桁の下の足場です。
この足場の上で溶接や塗装などを行います。
2013年12月25日水曜日
100回目
現場の下を流れている川の様子です。
今回の投稿で100回目の更新となりました。
これからメインとなる桁(橋)の送り出し、吊り上げもありますので、
今後ともよろしくお願いします。
2013年12月19日木曜日
ライトアップ
松茂側にもライトが設置され、夜も明るくなりました。
17:00~22:00まで照らしていますので、近くを通るときは
ぜひご覧ください。
2013年12月18日水曜日
松茂側タワー
松茂側のタワーもネットまで設置し終わり、外見は川内側のタワーと
ほとんど変わらなくなりました。あとは、同じ螺旋階段や機械の設置です。
2013年12月17日火曜日
足場
送り出し桁の下の様子です。 ジョイント部(部材と部材の繋ぎ箇所)
の溶接や塗装をするために足場を組み立てています。
2013年12月14日土曜日
桁移動②
このジャッキは写真の左に写っている機械で操作し、動かします。
桁移動
送り出しの桁を少し移動するために、ジャッキを使用して動かします。
このジャッキでは1回で1500mmまで動かすことができます。
桁組立
クレーンで吊っているような小さいものを
何十回と繋げていくことで、このような大き
なものが出来ます。
明日来る部材で完成します。
2013年12月12日木曜日
タワー完成
まだ溶接やボルト締めは終わっていませんが、ひとまず完成しました。
足場などを組み終われば、向こう側のタワーと外見は変わらなくなります。
2013年12月9日月曜日
送り出し桁
送り出しをするメインの桁です。この桁が実際に昇降します。(手前についているものは手延機です。)
2013年12月7日土曜日
タワー状況
タワーの中央を架設している様子です。
全体像はまた後日更新します。
2013年12月6日金曜日
タワー状況
松茂側タワー上部の架設状況です。もう少しでこちらのタワーも完成します。
2013年12月4日水曜日
地組梁
川内側のタワーから松茂側を撮った写真です。 現在は添接部分(部材と部材の間をつないでいる箇所)の溶接を行っています。
建屋
建屋の上の様子です。まだ完成はしていませんが、屋根もだいたい設置し終わりました。
建屋
建屋の現在の様子です。壁や屋根を取付け、機械はほとんど覆われています。
